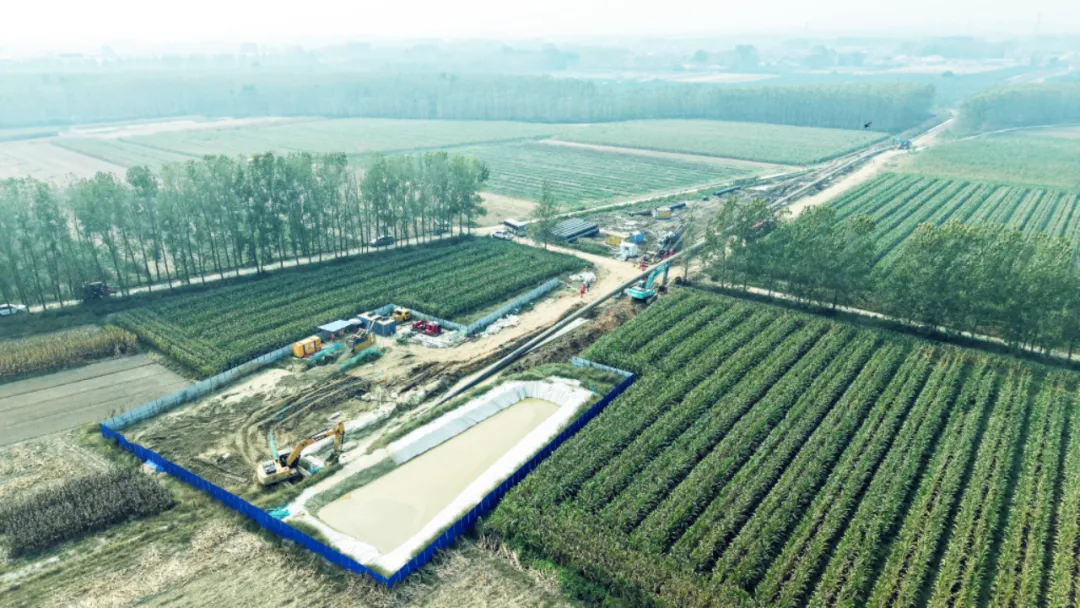

江苏华电赣榆LNG外输管道通榆河定向钻一次回拖成功

来源:中油工程建设    时间:2026-10-15

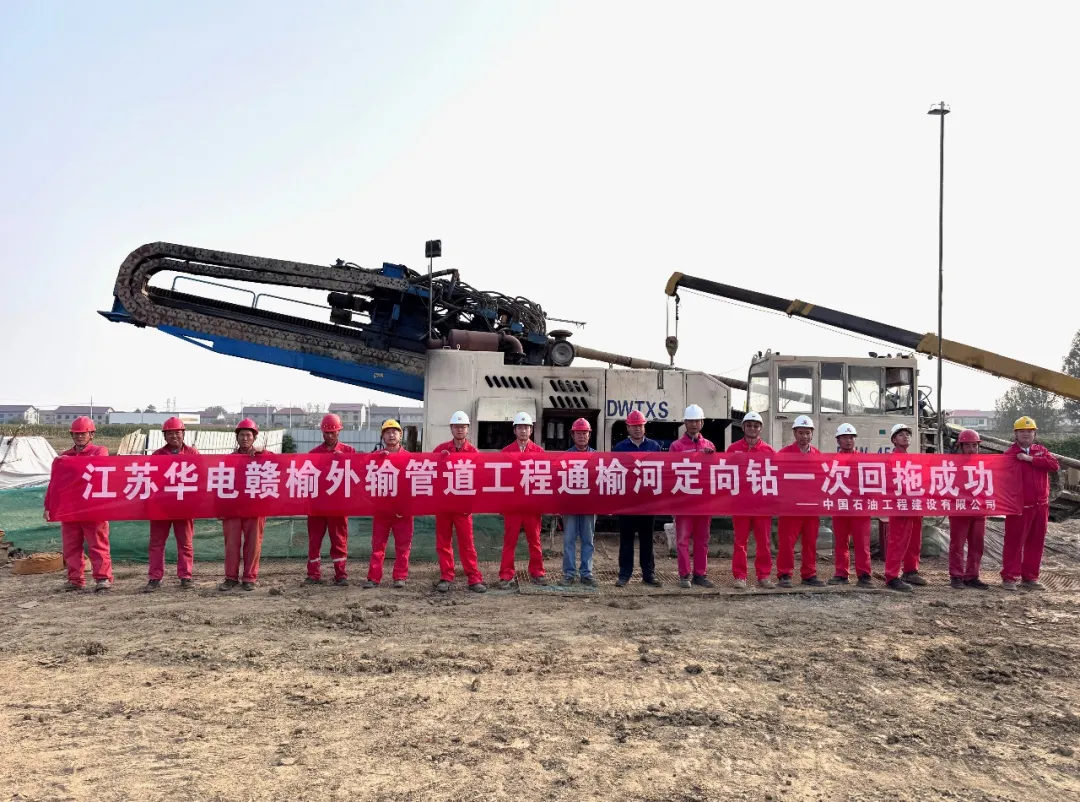

10月11日15时28分,江苏华电赣榆LNG接收站外输管道工程通榆河定向钻一次性回拖成功,这是该项目继海管敷设完成后的又一里程碑节点,为后续管线敷设、连通投产奠定坚实基础。


江苏华电赣榆LNG接收站外输管道是区域天然气保供的重要战略通道,承担着打通气源外送通道、优化江苏北部能源结构、提升民生与产业用气保障能力的重要使命。项目由CPECC西南分公司牵头总承包,四川油建公司负责施工。作为该工程的关键性控制性工程之一,通榆河定向钻穿越工程全长841.99米。


破解复杂地质难题,关键节点实现突破

该定向钻穿越区域的地质条件复杂,硬岩、破碎带与软弱地层交错,卡钻、漏浆、塌孔、泥包堵孔等风险交织,施工挑战极大。实施过程中,西南分公司协同四川油建公司等参建单位多次组织专家踏勘论证,细化回拖专项方案。针对软硬不均地层,采用正反拉交替修孔工艺,消除孔内台阶岩瘤,同时完成十级分级扩孔、多次清孔及孔内专项打捞,最终扩孔孔径达1400毫米,为管道安全回拖创造良好条件。项目团队动态优化泥浆配比、校正穿越轨迹,配套实施循环洗孔、孔内打捞作业,清除沉渣岩屑,从源头化解各类孔内风险,顺利实现管道一次性回拖。

严守安全环保底线,全力冲刺竣工投产

项目组坚持安全管控与绿色施工并举。安全方面,落实定向钻专项风险辨识与技术交底,对钻孔轨迹、泥浆、回拖荷载等关键参数全程动态监测;针对回拖高强度连续作业,完善应急预案,统筹人员轮班与设备运维,严守安全底线。环保方面,提前开展水域环境调查,规范泥浆收集处置,规避河道水体污染;合理调整施工时段,降低噪声对周边群众的影响,做到工程建设与生态保护协调共生。

下一步,项目组将锚定工程竣工投产总目标,协同各参建单位,高标准推进后续管线施工,为优化地方能源结构、提升民生与产业用气保障能力贡献力量。

特别声明

国际燃气网声明:本文仅代表作者本人观点,与国际燃气网无关,文章内容仅供参考。凡注明“来源:国际燃气网”的所有作品,版权均属于国际燃气网,转载时请署名来源。

本网转载自合作媒体或其它网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其描述。如因作品内容、版权和其它问题请及时与本网联系。

阅读 4346

分享到 点赞

相关推荐

图片正在生成中...

关闭
加群交流
返回
